Rénovation

Géothermie ou aérothermie : ce qui décide vraiment entre les deux

8 min de lecture

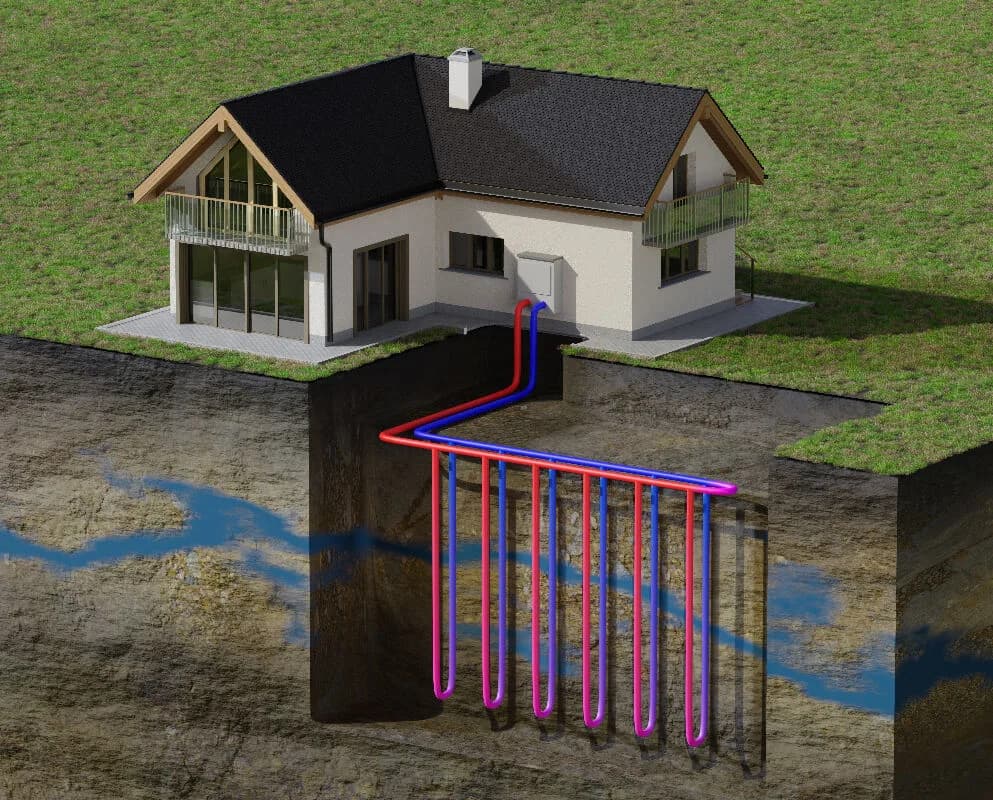

Schéma en coupe d'une maison chauffée par sondes géothermiques verticales enfouies sous le terrain

Géothermie et aérothermie désignent deux pompes à chaleur qui font le même travail — prélever des calories dans l’environnement et les transférer au logement — mais qui ne les prennent pas au même endroit : dans le sol pour l’une, dans l’air extérieur pour l’autre. Le choix ne se joue donc presque jamais sur la machine, mais sur ce que votre terrain permet et sur une démarche réglementaire que l’aérothermie ignore complètement.

Le terrain décide avant le budget

C’est la contrainte qui élimine le plus de projets, et elle se mesure avant tout chiffrage. La géothermie de surface se décline en deux familles de captage, qui ne demandent pas la même chose au terrain.

Les échangeurs horizontaux sont des boucles de tubes enterrées à faible profondeur, de 0,6 à 1,2 mètre, parcourues en circuit fermé par un mélange d’eau et d’antigel. Selon geothermies.fr, le portail de la géothermie porté par l’ADEME et le BRGM, consulté en septembre 2026, ils demandent une disponibilité foncière comprise entre une et deux fois la surface à chauffer ou à refroidir, selon le climat et l’isolation du bâtiment. Sur une parcelle pavillonnaire francilienne, c’est souvent là que le projet s’arrête.

Les sondes géothermiques verticales répondent à cette limite : des tubes en polyéthylène sont descendus dans des forages d’environ 100 mètres de profondeur, selon la même source. Le terrain reste libre en surface, mais on passe du terrassement au forage, avec l’accès d’engins que cela suppose et une démarche administrative qui n’existait pas.

L’aérothermie, elle, ne demande rien au sol : une unité extérieure posée contre la façade ou en fond de jardin, un raccordement, et l’affaire est faite. C’est sa vraie force, et la raison pour laquelle elle équipe l’essentiel des rénovations. Reste à savoir laquelle des deux machines aérothermiques convient à vos émetteurs, ce qui est une autre question.

La démarche que l’aérothermie n’a pas

C’est le point que les comparatifs oublient, et il pèse sur le calendrier autant que sur la faisabilité. Un projet de géothermie de surface relève du code minier, et non du seul code de la construction.

Les cartes publiées sur l’espace cartographique de geothermies.fr permettent de savoir si un projet se situe en zone réglementaire verte, orange ou rouge. Pour les projets relevant de la géothermie de minime importance situés en zone verte ou orange, l’ouverture des travaux doit être télédéclarée avant leur commencement, sur le site du ministère de la Transition écologique. Ces éléments ont été relevés sur geothermies.fr en septembre 2026.

  • Le zonage se consulte avant toute décision : c’est lui qui dit si le projet est simple, encadré, ou hors de portée en l’état.
  • La télédéclaration se fait sur le portail officiel du ministère, pas auprès de la mairie.
  • Les travaux ne peuvent démarrer, au plus tôt, que quinze jours après réception du récépissé de télédéclaration.
  • Selon la zone, la démarche relève d’un régime de déclaration ou d’autorisation, et peut prendre de quelques semaines à quelques mois.
  • La géothermie profonde relève d’un autre régime que la géothermie de minime importance.

Traduit en calendrier de chantier : sur un projet aérothermique, la commande de la machine commande le délai. Sur un projet géothermique, c’est l’instruction administrative, et elle se lance en tout premier. Un devis de forage signé avant d’avoir vérifié le zonage est un devis à refaire.

Pourquoi la stabilité de la source change le rendement

L’argument de principe de la géothermie tient en une phrase : elle puise dans un milieu moins soumis aux variations de l’air extérieur. Une pompe à chaleur aérothermique, elle, doit fournir le plus d’énergie au moment précis où sa source en contient le moins — la nuit la plus froide de l’hiver. C’est structurel, et cela ne se corrige pas par le choix de la marque.

L’avantage n’est pourtant pas automatique. La même source signale que des sondes trop sollicitées voient la température du fluide s’écarter significativement de la température initiale du terrain. Autrement dit, une installation géothermique sous-dimensionnée perd précisément ce qui la justifiait. Le dimensionnement compte donc au moins autant que la technologie retenue, et il repose sur les déperditions du logement après travaux d’isolation, jamais avant.

Ce qui ne départage pas les deux

Deux critères souvent avancés ne tranchent rien, et il vaut mieux le savoir avant de comparer des devis.

  • Les aides : les deux familles relèvent des mêmes dispositifs nationaux, sous condition de recourir à une entreprise qualifiée RGE. Le barème applicable à une pompe à chaleur est traité à part.
  • Les émetteurs : géothermique ou aérothermique, une PAC qui produit de l’eau chaude alimente les mêmes radiateurs ou le même plancher chauffant. C’est leur température de fonctionnement qui commande, pas la source de chaleur.
  • Le bruit de l’unité extérieure : il concerne l’aérothermie seule, mais il se traite par l’implantation et le choix du matériel plutôt qu’en changeant de famille.

Sur le premier point, les montants et les conditions évoluent chaque année : c’est l’article dédié qui les porte, avec ses dates de vérification.

L’ordre des vérifications

Il évite de faire chiffrer une solution que le terrain ou le zonage écartera de toute façon.

  1. Établir les déperditions du logement après les travaux d’isolation prévus : c’est la donnée qui dimensionne la machine, quelle qu’elle soit.
  2. Mesurer la surface de terrain réellement disponible, hors emprise bâtie, terrasse et plantations à conserver.
  3. Consulter le zonage réglementaire de la parcelle sur l’espace cartographique de geothermies.fr.
  4. Si la géothermie reste envisageable, engager la démarche administrative avant de commander quoi que ce soit.
  5. Comparer les devis à puissance égale et à émetteurs identiques, sans quoi la comparaison n’a pas de sens.

Nous installons des pompes à chaleur en Île-de-France et réalisons l’étude thermique lors de la visite technique : elle est offerte, et c’est elle qui dit quelle puissance viser. Le devis est gratuit, détaillé poste par poste et remis sous 24 h ouvrées.

Vérifiez le zonage avant de faire chiffrer un forage

Le zonage réglementaire de votre parcelle se consulte librement sur l’espace cartographique de geothermies.fr, et il conditionne la démarche à engager comme le délai à prévoir. Les éléments cités ici ont été relevés sur ce portail en septembre 2026 ; le sens précis attaché à chaque couleur de zone n’y est pas détaillé, et se fait confirmer par le bureau d’études ou l’entreprise de forage avant tout engagement.

Questions fréquentes

Les deux sont des pompes à chaleur : elles prélèvent des calories dans l’environnement et les transfèrent au logement. L’aérothermie les prend dans l’air extérieur, la géothermie dans le sol. Toute la différence pratique découle de là : la géothermie suppose un terrain et des travaux de terrassement ou de forage, l’aérothermie une unité extérieure posée contre la maison.
